เพื่อการสร้างบ้านคุณภาพ ที่ไม่เสียเปรียบใคร

โดย ลุงทอม

มุมมองของ ซีเล็คคอน
เสริมตอนที่ 38 ของหมอโจ
ลงมือทำงาน - การทำฐานรากบ้าน

สวัสดีครับ วันนี้ลุงทอมมาเข้าเวร

“นำเสนอเรื่องน่ารู้..ในช่วงเริ่มต้น
ทำงานของผู้รับเหมา กันนะครับ ”

บทความนี้..จะเป็นบทความเสริม บทความของหมอโจ ซึ่งหมอโจ
จะนำเสนอในมุมมองของเจ้าของบ้าน แต่ลุงทอมจะนำเสนอในมุมมองของ
ผู้ควบคุมงานฝ่ายผู้ว่าจ้างครับ

ตอนนี้ บ้านของหมอโจ
เริ่มลงมือ..แล้วนะครับ

ที่พักคนงาน หมู่บ้านกำหนดให้พักได้ 3 คน

เปิดหน้างานกันซะที..ในส่วนของการวางผังและทำเสาเข็มเจาะ ไม่ได้นำมา
เสนอบทความ...ในตอนนี้นะครับ

ข้ามมาเริ่มตอนที่จะทำฐานรากกันเลย

ในช่วงแรกของการทำงานของผู้รับเหมา ส่วนใหญ่จะยังไม่ค่อยเข้าที่
เข้าทาง..ก็เป็นอย่างนี้เกือบทุกที่แหละครับ ในช่วงนี้ผู้รับเหมาจะต้องเตรียม
คนที่จะเข้ามาทำงาน

ซึ่งคนงานจะเข้ามาได้มากน้อยแค่ไหน ขึ้นอยู่กับจังหวะงานของผู้รับเหมาใน
ช่วงนั้นๆด้วย..ว่าติดงานที่อื่นอยู่หรือไม่ หรือได้เตรียมหาคนงานเอาไว้หรือเปล่า

ซึ่งในส่วนของการจัดหาคนงานนี้ เป็นเรื่องของศักยภาพของผู้รับเหมาโดย
ตรง..เลยทีเดียว

คนงานก่อสร้างทั่วๆไปเวลาที่พิจารณาว่า จะไปทำงานกับผู้รับเหมารายไหน
จะดูว่าผู้รับเหมารายนั้น...เงินดีหรือไม่ จ่ายเงินค่าแรงตรงตามกำหนดไหม
พวกหมู่ของคนงานไปอยู่ที่ไหนกันบ้าง ก็จะตามๆ กันไป

คนงานที่จะเข้ามาทำงานในช่วงนี้
จะเป็นคนงาน...ที่ทำงานเกี่ยวกับ
โครงสร้างครับ

ประกอบไปด้วย หัวหน้าคนงาน
หรือ ที่เรียกกันว่า “เฮดแมน”
ช่างไม้สำหรับเข้าแบบหล่อคอนกรีต
ช่างเหล็ก..สำหรับงานเดินเหล็ก
ผูกเหล็ก..กรรมกรสำหรับทำงานทั่วๆไป

ในระหว่างการขุดดิน ด้วยรถแมคโครขนาดเล็ก คนงานบางส่วนจะทำการ
ผูกเหล็ก เตรียมไว้ใช้ในงานฐานราก

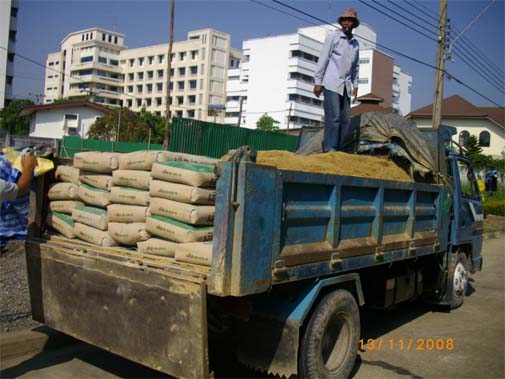

วัสดุอุปกรณ์ต่างๆ ทยอยส่งเข้าหน่วยงาน

ในการทำงานจริงๆนั้น ช่าง 1 คน
จะทำงานหลายหน้าที่

เช่น ช่างไม้อาจจะต้องมาผูกเหล็กดัดเหล็ก ถ้างานช่วงนั้นๆยังไม่ถึงเวลา
ที่จะต้อง..เข้าแบบหล่อคอนกรีต

หรือ ช่างเหล็กอาจจะต้องมาขุดดิน เพราะช่วงเวลานั้น..ที่หน้างานยังไม่มีงานเหล็กทำ

การจะใช้ใครทำอะไร ขึ้นอยู่กับการบริหารจัดการหน้างานครับ ว่าใครจะ
จัดการได้ดีกว่ากัน..เพราะเกี่ยวเนื่อง
กับต้นทุนงานก่อสร้างโดยตรง

ช่วงเกษตรกรรมนี่ ก็มีผลกับปริมาณคนงานนะครับ เช่นหน้าดำนา เกี่ยวข้าว
ตัดอ้อย เป็นต้น เพราะช่วงนี้คนงานจะกลับไปทำเกษตรกรรมที่บ้าน

ทำให้หน้างานส่วนใหญ่เหลือปริมาณคนงาน ที่ทำงานในช่วงเกษตรกรรมนี้ในแต่
ละไซต์...ไม่มากเท่าที่ควร

นอกจากคนงานแล้ว จะต้องมีผู้ควบคุมงานหรือ...โฟร์แมน ที่จะต้องเข้ามา
ควบคุมการทำงานอย่างใกล้ชิด วิศวกรที่ต้องควบคุมการทำงานเป็นระยะ ๆ

อย่างของผู้รับเหมา สร้างบ้านของหมอโจนี่ วิศวกรเข้ามาดูงาน
โดยเฉลี่ย..สัปดาห์ละ 3 ครั้งครับ

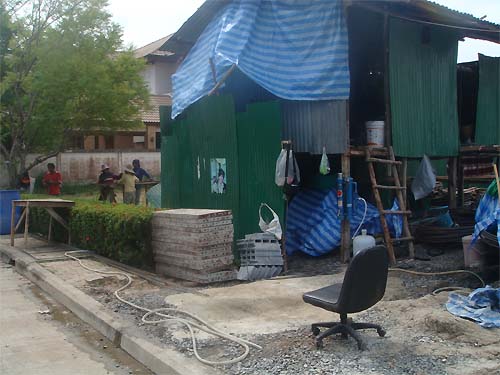

ในช่วงแรกของการทำงาน สิ่งที่ต้องทำแรกๆ เลยก็คือ...ที่พักคนงาน และที่
เก็บวัสดุ..แต่เนื่องจากบ้านของหมอโจปลูกกินพื้นที่ประมาณ 70 เปอร์เซ็นต์
ของพื้นที่ 100 ตารางวา

ทำให้หน้างานออกจะขลุกขลักไปบ้าง
แต่ทุกอย่าง..ก็ผ่านไปได้

-โปรดอ่านต่อหน้าถัดไป-
