~~~~~~วันที่เข้าตรวจสอบงาน 24-2-61
งวดงานที่ 18-20
รายละเอียดงวดงาน ;

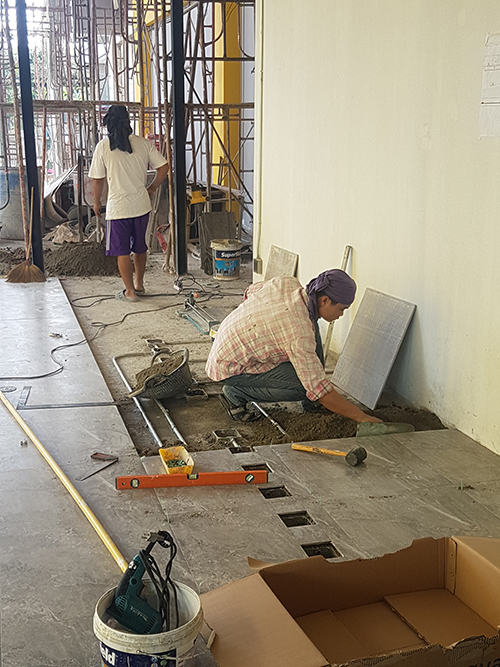

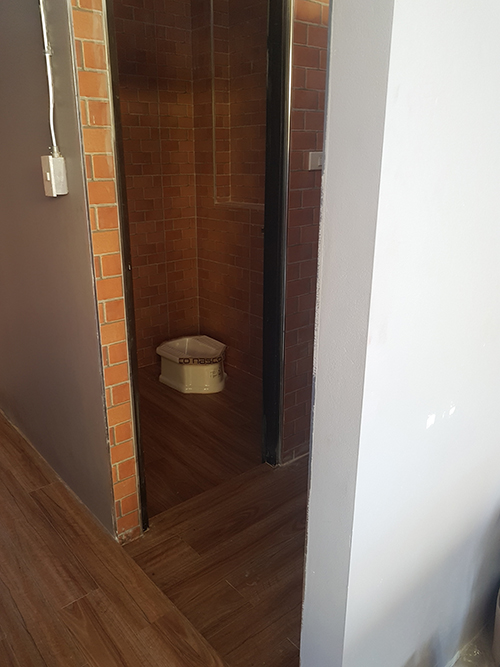

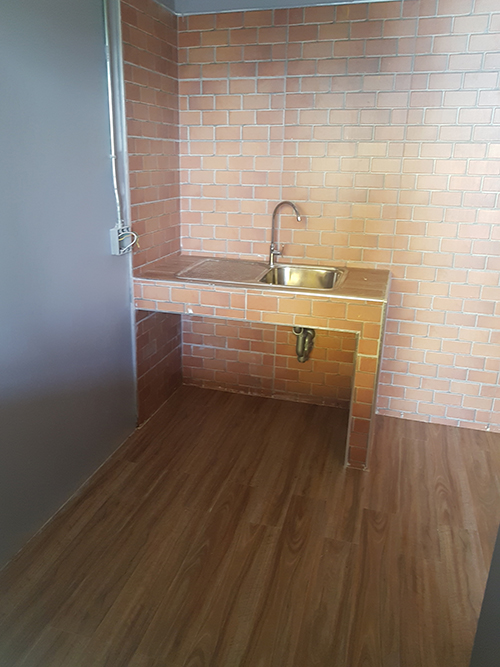

1. ภาพรวมงานวัสดุพื้นผิวพื้น-ผนัง ความคืบหน้าที่ 87%
2. งานฝ้าเพดานภายใน ความคืบหน้าที่ 85%
3. งานระบบไฟฟ้าอาคารทั้งหมด ความคืบหน้าที่ 70%

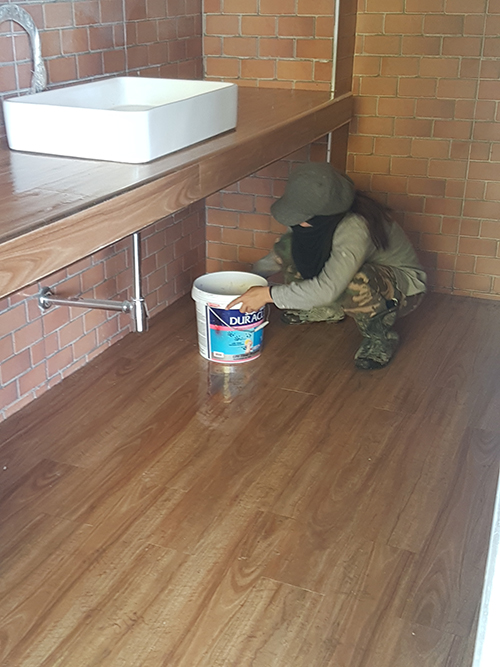

4. งานสีอาคาร ความคืบหน้าที่ 80%
5. งานปรับพื้นด้านข้างอาคารและรอบบริเวณ ความคืบหน้าที่ 70%
งานที่ทำในวันนี้ ;

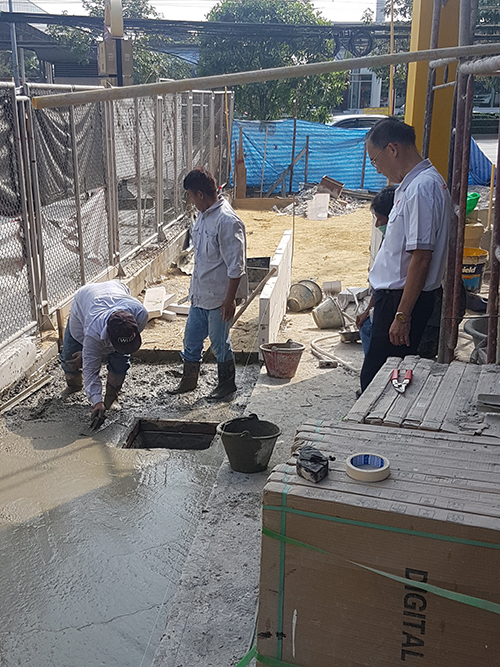

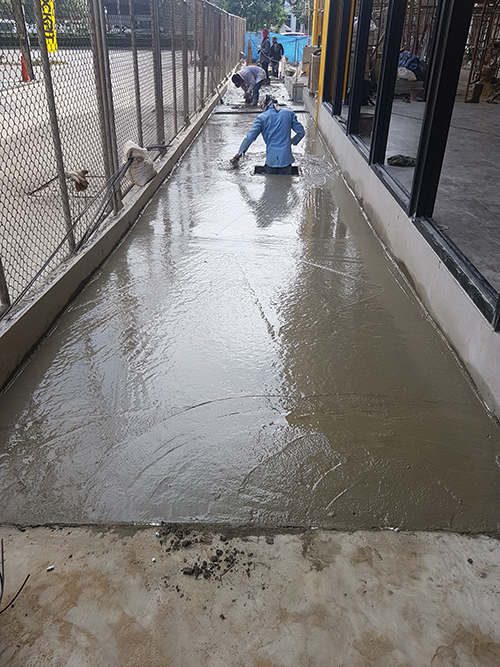

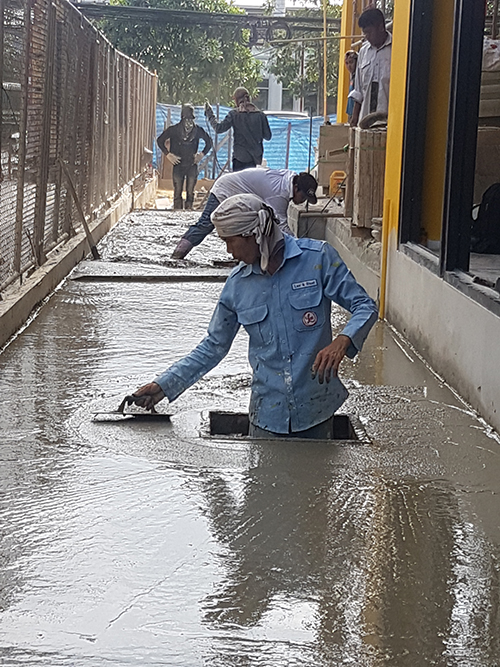

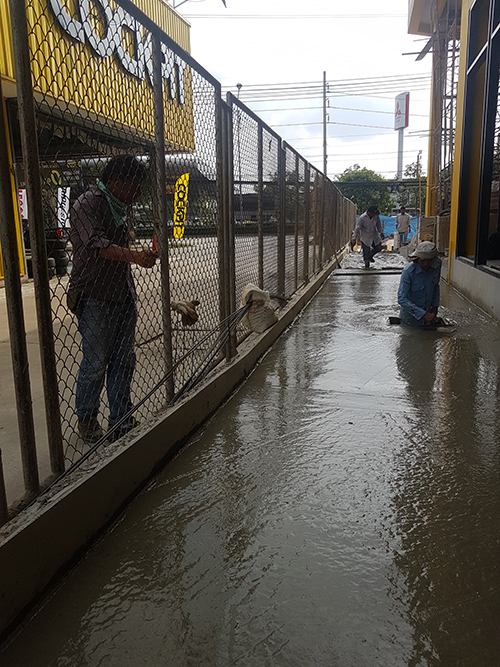

1.งานเทพื้นที่ด้านข้างส่วนต่อเนื่องส่วนที่ 2. : มีความเรียบร้อยในการทำงานที่ดีครับ
2. ผู้รับเหมาให้ทีมงานเริ่มเก็บกวาดพื้นที่หน้างานและส่วนที่ทำงานงานเรียบร้อยแล้ว
แรงงานที่ทำในวันนี้ ;
1. ช่างปูนและกรรมกร 8-9 คน
2. ช่างสี 3-4 คน
3. ช่างไฟ 2 คน
วัสดุที่เข้าหน่วยงาน ; -
ปัญหาและอุปสรรค ; -
เรื่องที่ขอให้ช่วย ; ให้เร่งเช็คระดับถนนด้านหน้า เพื่อรับจากแนววางระดับด้านข้างให้เหมาะสม
