~~~~วันที่เข้าตรวจสอบงาน 21-2-61
งวดงานที่ 18-20
รายละเอียดงวดงาน ;
1. ภาพรวมงานวัสดุพื้นผิวพื้น-ผนัง ความคืบหน้าที่ 85%
2. งานฝ้าเพดานภายใน ความคืบหน้าที่ 75%
3. งานระบบไฟฟ้าอาคารทั้งหมด ความคืบหน้าที่ 70%
4. งานสีอาคาร ความคืบหน้าที่ 80%

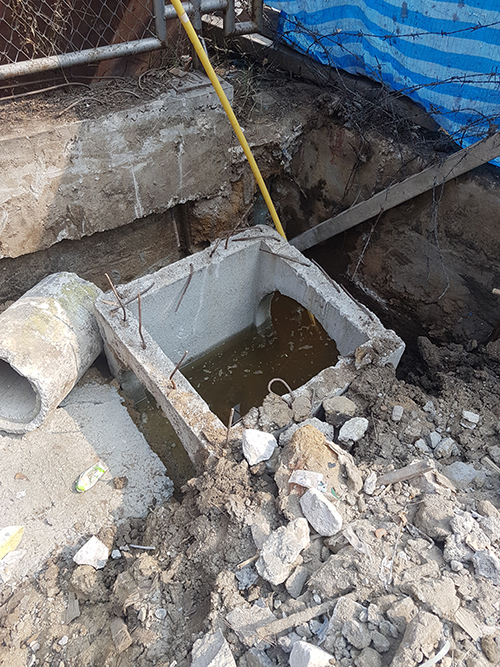

5. งานปรับพื้นด้านข้างอาคารและรอบบริเวณ ความคืบหน้าที่ 60%
งานที่ทำในวันนี้ ;

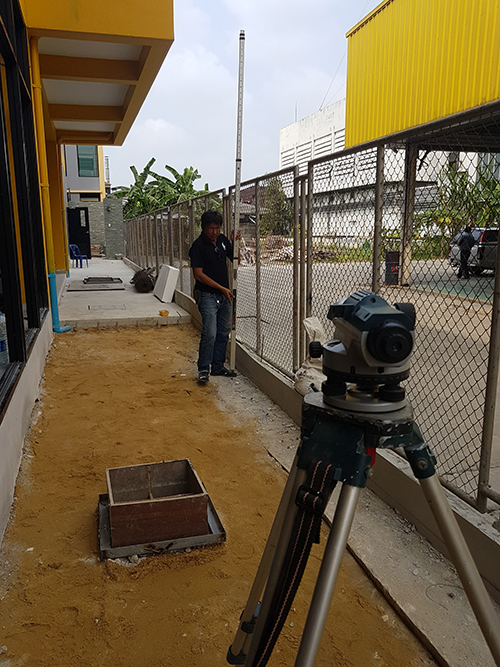

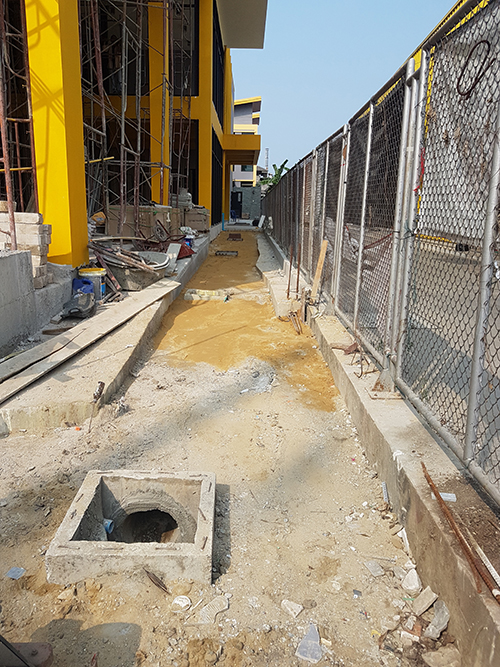

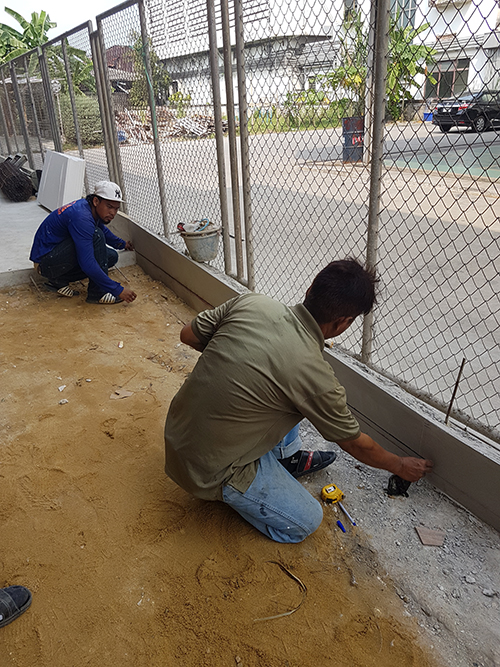

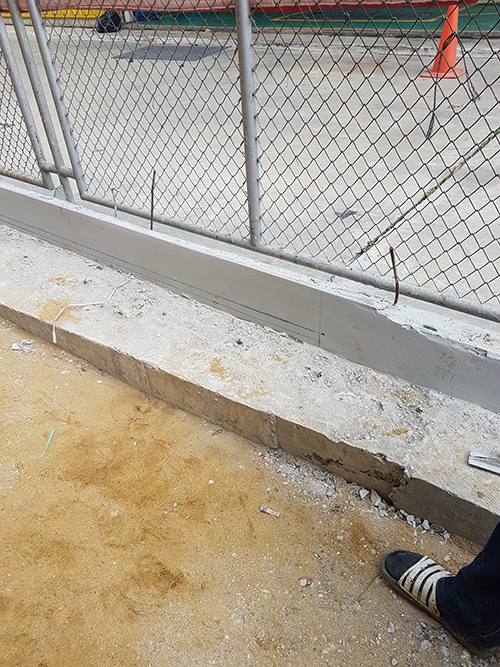

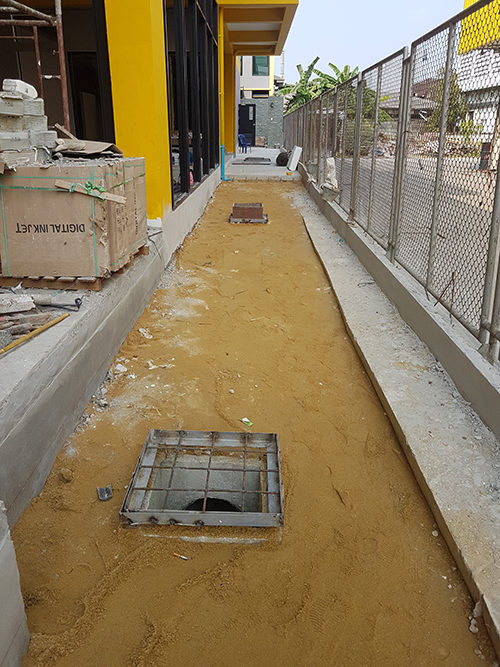

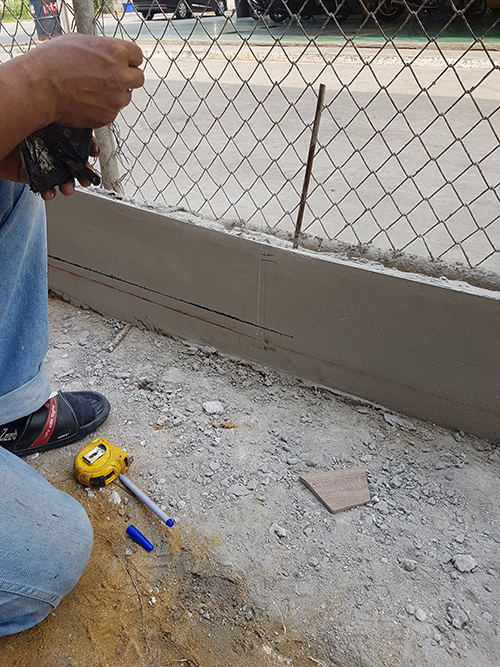

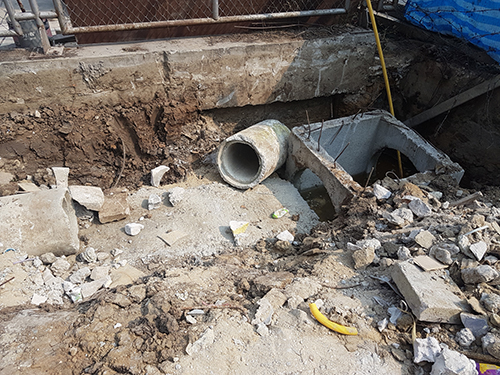

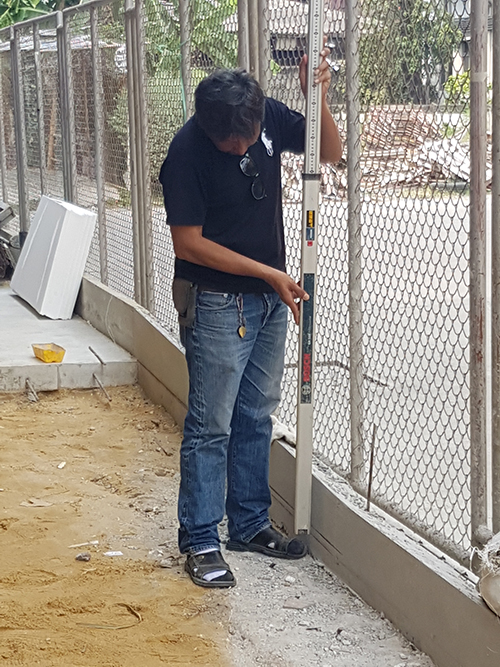

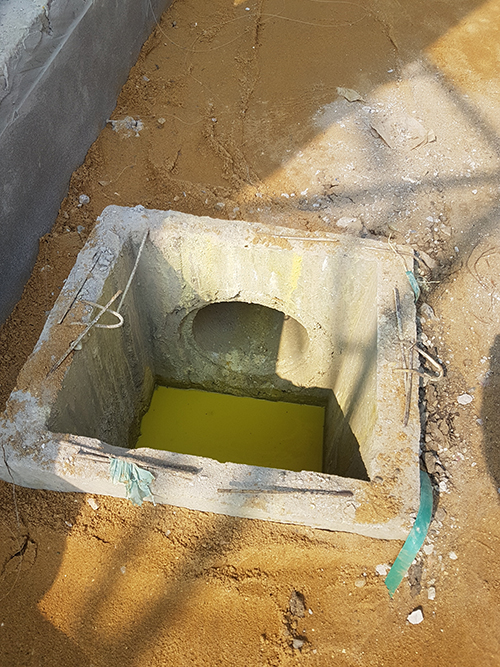

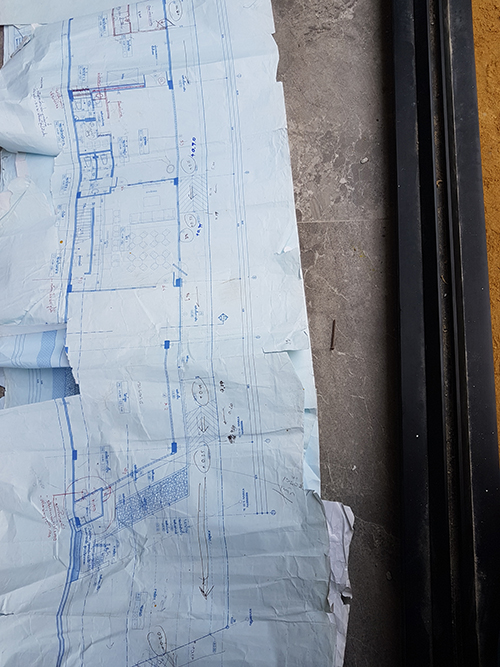

1.ผู้รับเหมานัดผมตรวจสอบงานปรับพื้นที่ ทำระดับงานเตรียมเทพื้นด้านข้างอาคารส่วนต่อเนื่อง ; ผลการตรวจสอบ ต้องมีการแก้ไขแนวการวางความลาดเอียงของถนนให้ดีขื้น ผมลงกล้องระดับเพื่อช่วยในการปรับความลาดเอียงก่อนสั่งแก้ไข ผู้รับเหมารับทราบปฎิบัติตามในทันทีครับ
แรงงานที่ทำในวันนี้ ;

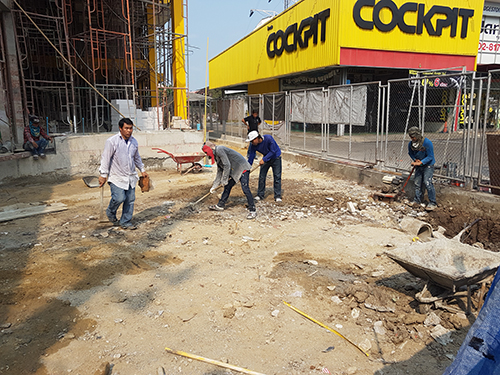

1. ช่างปูนและกรรมกร 8-9 คน
2. ช่างสี 3-4 คน
3. ช่างไฟ 2 คน
วัสดุที่เข้าหน่วยงาน ; -
ปัญหาและอุปสรรค ; -
เรื่องที่ขอให้ช่วย ; ให้เร่งเช็คระดับถนนด้านหน้า เพื่อรับจากแนววางระดับด้านข้างให้เหมาะสม
