~~วันที่เข้าตรวจสอบงาน 17-2-61
งวดงานที่ 18-20
รายละเอียดงวดงาน ;
1. ภาพรวมงานวัสดุพื้นผิวพื้น-ผนัง ความคืบหน้าที่ 85%
2. งานฝ้าเพดานภายใน ความคืบหน้าที่ 75%
3. งานระบบไฟฟ้าอาคารทั้งหมด ความคืบหน้าที่ 70%
4. งานสีอาคาร ความคืบหน้าที่ 70%
5. งานปรับพื้นด้านข้างอาคารและรอบบริเวณ ความคืบหน้าที่ 40%
งานที่ทำในวันนี้ ;

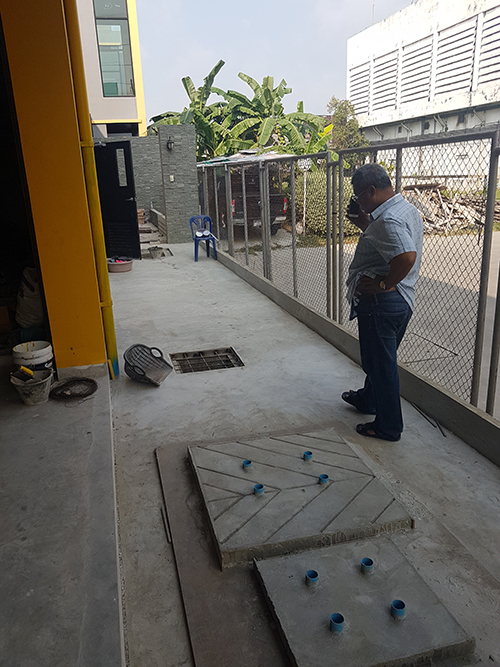

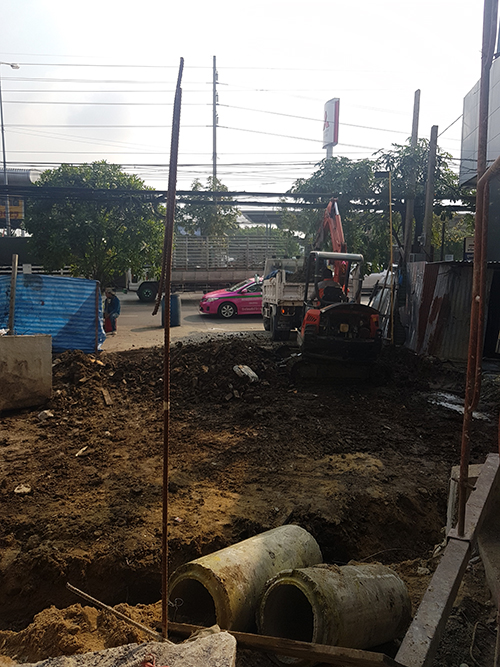

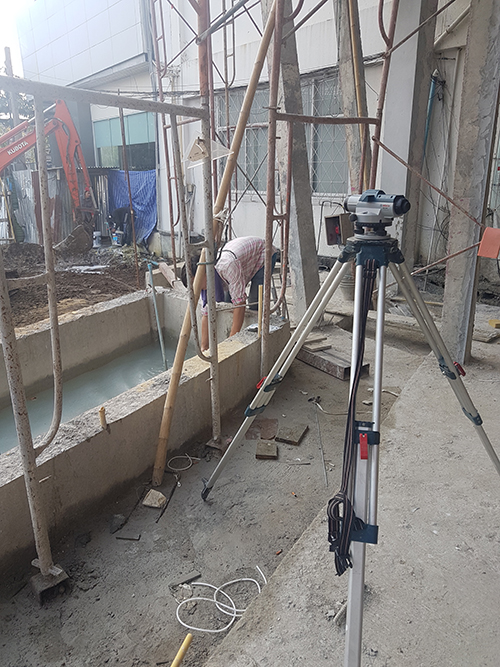

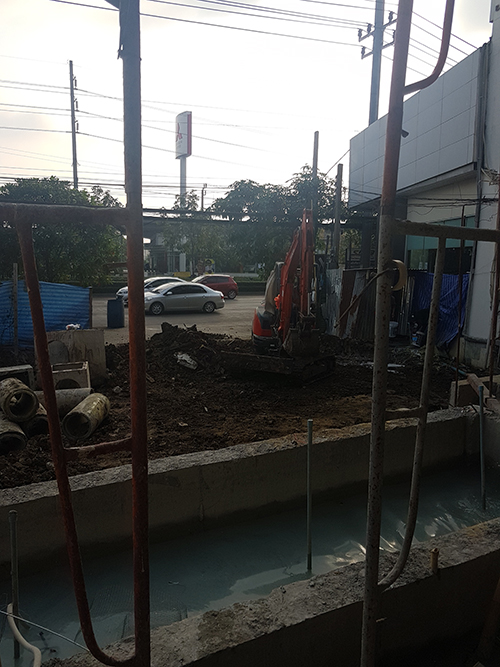

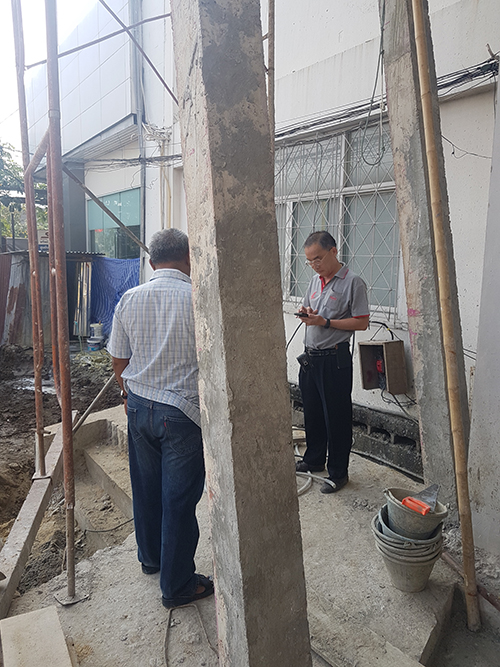

1.หน้างานทำการปรับพื้นที่ด้านข้างส่วนต่อเนื่องจากที่เทจากวันก่อน และพื้นที่ด้านหน้าเพื่อเตรียมวางระบบระบายน้ำใต้พื้นและเช็คระดับพื้นที่เท
แรงงานที่ทำในวันนี้ ;
1. ช่างปูนและกรรมกร 8-9 คน
2. ช่างสี 3-4 คน
3. ช่างไฟ 2 คน
วัสดุที่เข้าหน่วยงาน ; -
ปัญหาและอุปสรรค ; -
เรื่องที่ขอให้ช่วย ; -
