รายงานผลการทำงานผู้รับเหมา
วันที่ 27/9/2565
ิ
งวดงาน ที่ 9
1. งานคานหลังคา
งานที่ทำในวันนี้

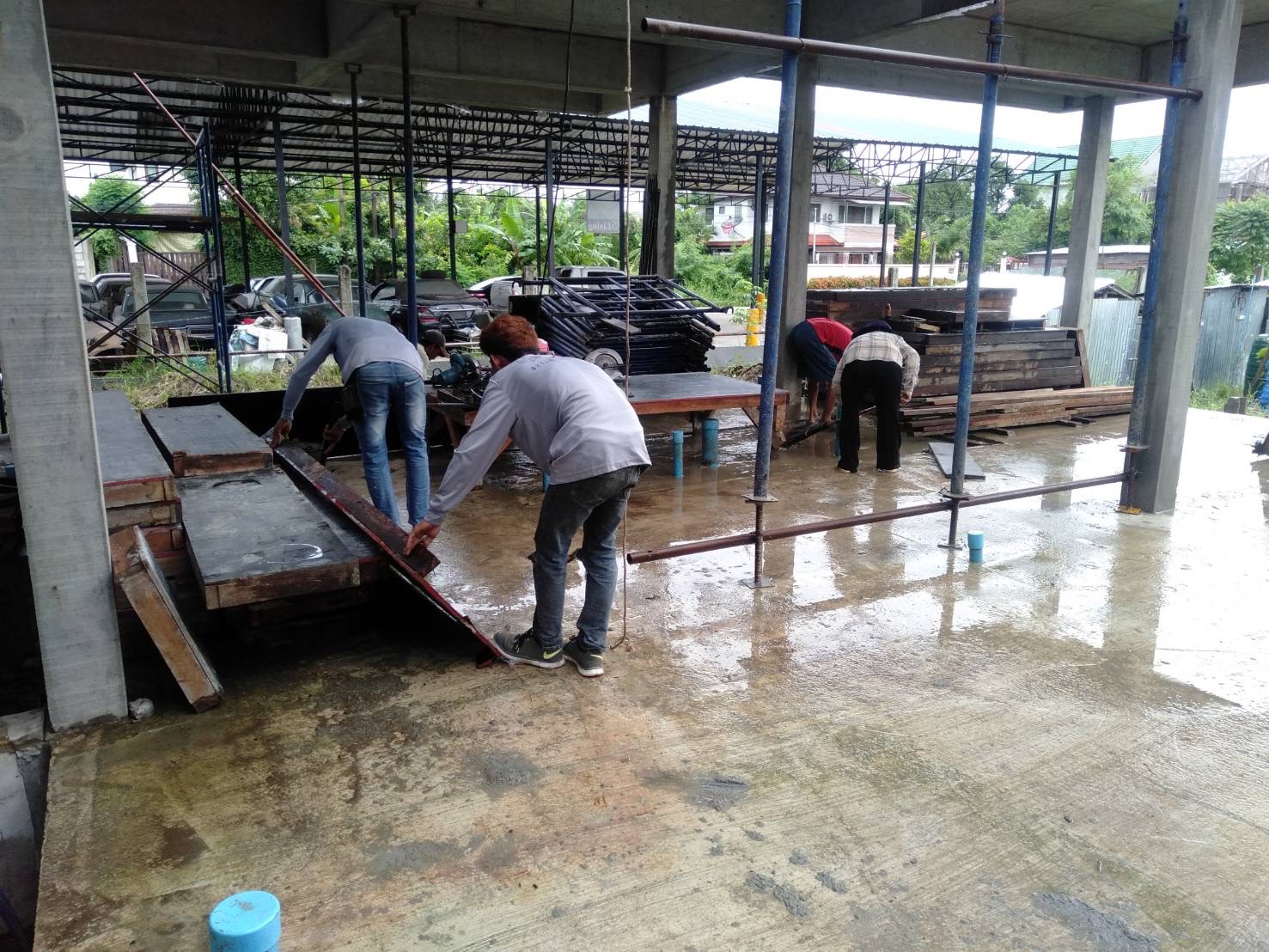

1. วางไม้กระดานรับท้องคาน100%
2.เก็บทำความสะอาดไซท์
แรงงานที่ทำในวันนี้
ช่าง.....เหล็ก..... จำนวน. ...คน
ช่าง....ไม้....... จำนวน6.คน
ช่าง...เชื่อม.... จำนวน...คน
กรรมกร. .4.. คน
รวมทั้งหมด... 10..คน
คนที่ทำการควบคุมงานในวันนี้
เฮดแมน นาย...วิศณุ....
โฟร์แมน.....
วิศวกร...อรรณพ.
ผู้รับเหมา....คุณพิศิษฐ์........
วัสดุที่เข้าหน่วยงานในวันนี้
1.
2.
3.
อุปสรรคในการทํางาน
1...........
2............
3............
เรื่องที่ขอให้ช่วย
1......
2.....
3.....
สภาพอากาศ.ท้องฟ้ามืดครื้มในตอนเช้า
รายงานผลการทำงานผู้รับเหมา
วันที่ 28/9/2565
ิ
งวดงาน ที่ 9
1. งานคานหลังคา
งานที่ทำในวันนี้
1. เห็บรายละเอียดงานไม้กระดานรับท้องคาน
2.เตรียมงานกำแพงคอนกรีตชั้น2
แรงงานที่ทำในวันนี้
ช่าง.....เหล็ก..... จำนวน. ...คน
ช่าง....ไม้....... จำนวน6.คน
ช่าง...เชื่อม.... จำนวน...คน
กรรมกร. .4.. คน
รวมทั้งหมด... 10..คน
คนที่ทำการควบคุมงานในวันนี้
เฮดแมน นาย...วิศณุ....
โฟร์แมน.....
วิศวกร...อรรณพ.
ผู้รับเหมา....คุณพิศิษฐ์........
วัสดุที่เข้าหน่วยงานในวันนี้
1.
2.
3.
อุปสรรคในการทํางาน
1...........
2............
3............
เรื่องที่ขอให้ช่วย
1......
2.....
3.....
สภาพอากาศ.ท้องฟ้ามีเมฆเป็นส่วนมากในตอนเช้า
รายงานผลการทำงานผู้รับเหมา
วันที่ 30/9/2565
ิ
งวดงาน ที่ 9
1. งานคานหลังคา
งานที่ทำในวันนี้
1. ทาน้ำยาทาแบบท้องคาน
2.เตรียมงานกำแพงคอนกรีตชั้น2

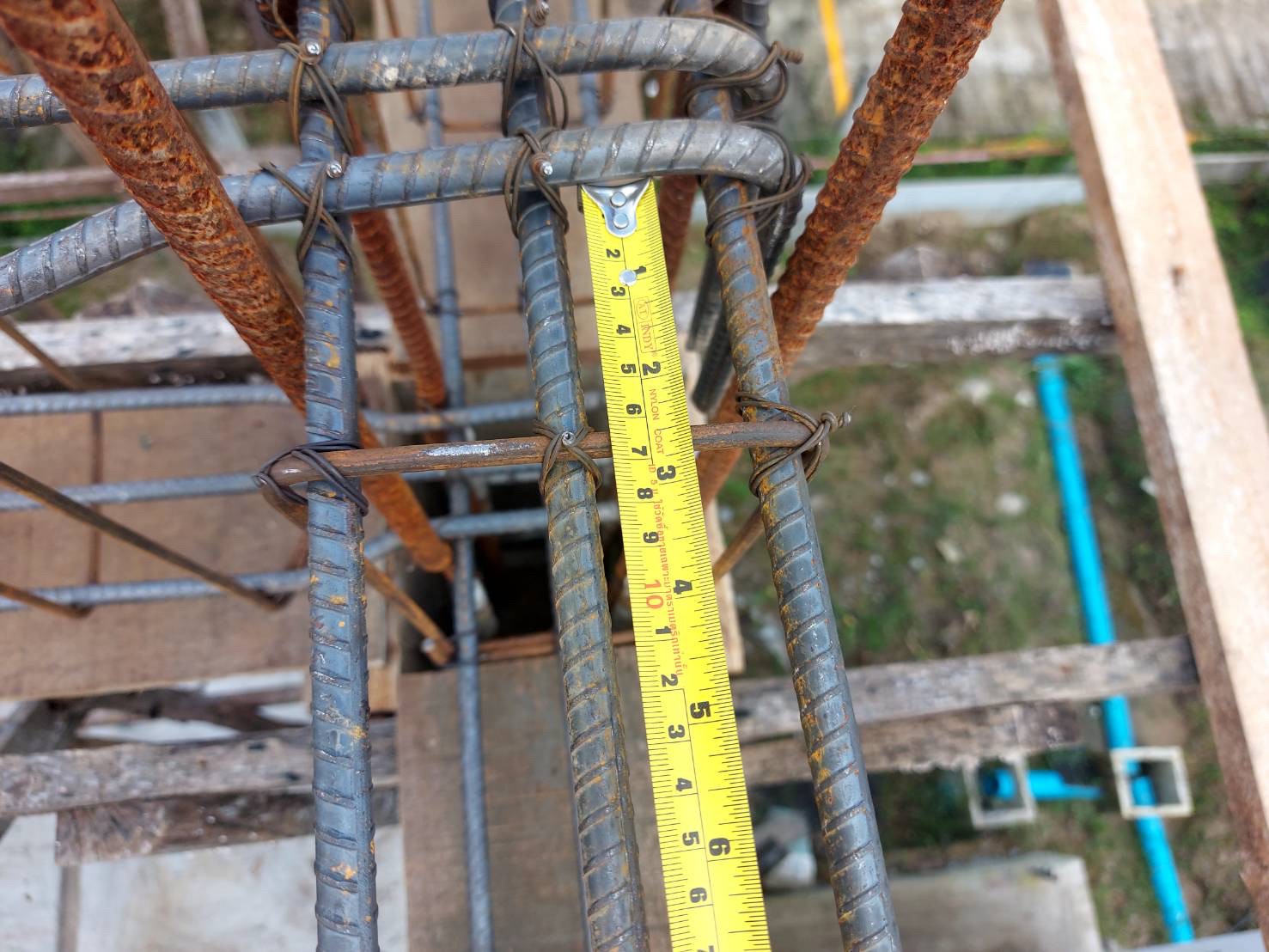

3.เตรียมเหล็กคานชั้น2
แรงงานที่ทำในวันนี้
ช่าง.....เหล็ก..... จำนวน. ...คน
ช่าง....ไม้....... จำนวน6.คน
ช่าง...เชื่อม.... จำนวน...คน
กรรมกร. .4.. คน
รวมทั้งหมด... 10..คน
คนที่ทำการควบคุมงานในวันนี้
เฮดแมน นาย...วิศณุ....
โฟร์แมน.....
วิศวกร...อรรณพ.
ผู้รับเหมา....คุณพิศิษฐ์........
วัสดุที่เข้าหน่วยงานในวันนี้
1.
2.
3.
อุปสรรคในการทํางาน
1.มีฝนตกต่อเนื่อง
2............
3............
เรื่องที่ขอให้ช่วย
1......
2.....
3.....

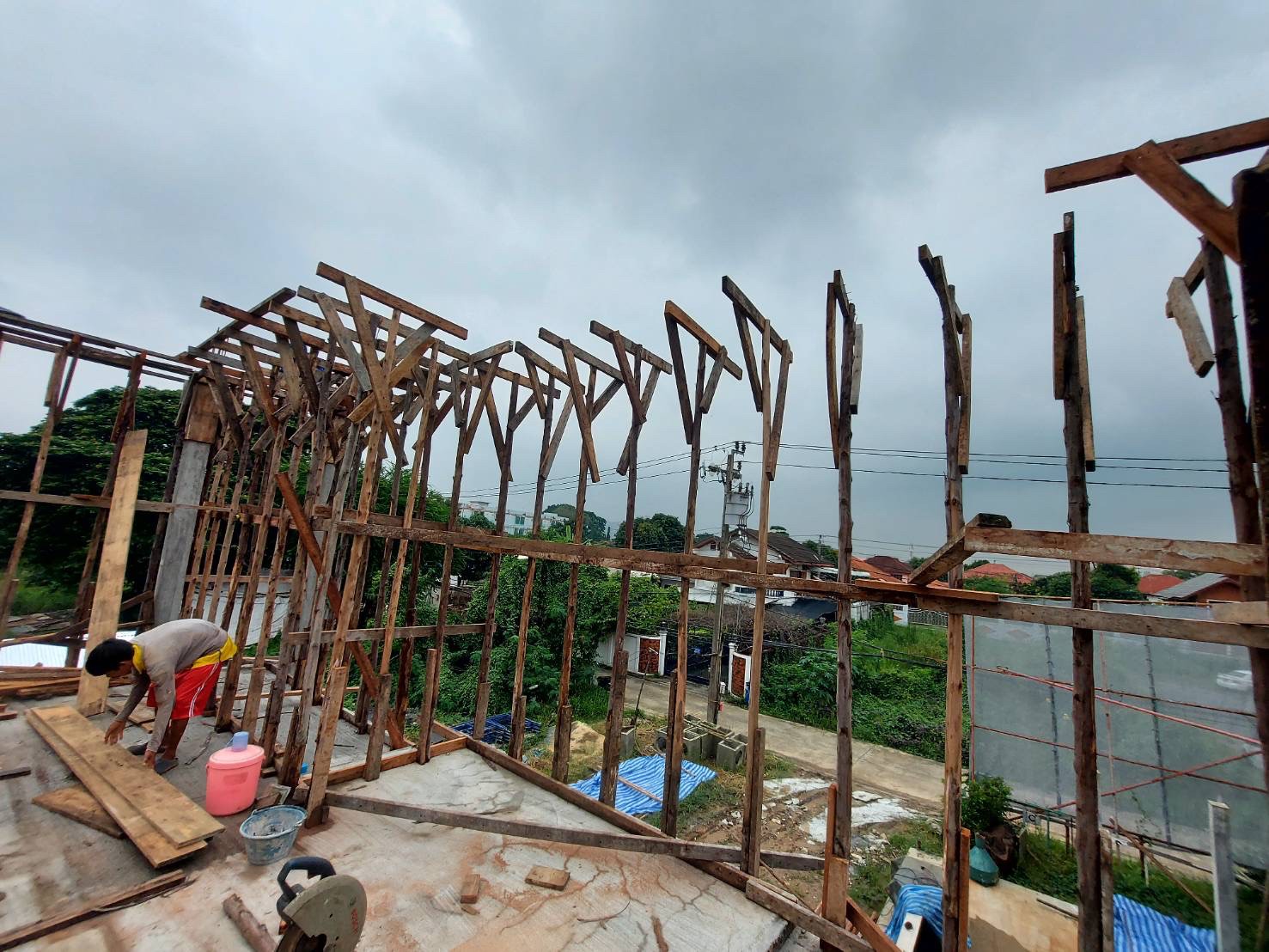

สภาพอากาศ.ท้องฟ้ามืดครื้มในตอนเช้า
รายงานผลการทำงานผู้รับเหมา
วันที่ 1/10/2565
ิ
งวดงาน ที่ 9
1. งานคานหลังคา
งานที่ทำในวันนี้
1.เตรียมงานไม้แบบกำแพงคอนกรีตชั้น2
2.เตรียมเหล็กคานชั้น2
แรงงานที่ทำในวันนี้
ช่าง.....เหล็ก..... จำนวน. ...คน
ช่าง....ไม้....... จำนวน6.คน
ช่าง...เชื่อม.... จำนวน...คน
กรรมกร. .4.. คน
รวมทั้งหมด... 10..คน
คนที่ทำการควบคุมงานในวันนี้
เฮดแมน นาย...วิศณุ....
โฟร์แมน.....
วิศวกร...อรรณพ.
ผู้รับเหมา....คุณพิศิษฐ์........
วัสดุที่เข้าหน่วยงานในวันนี้
1.
2.
3.
อุปสรรคในการทํางาน
1.มีฝนตกต่อเนื่อง
2............
3............
เรื่องที่ขอให้ช่วย
1......
2.....
3.....
สภาพอากาศ.ท้องฟ้ามีเมฆมากในตอนเช้า
